Lắp đồng hồ hai chiều (công tơ hai chiều) để làm gì?
Đồng hồ hai chiều dùng để đo lường lượng điện năng lượng mặt trời sản sinh và lượng điện bán cho EVN.
Công tơ hai chiều được gắn thêm vào hệ thống sẽ tính toán lượng điện mặt trời phát ra. Nếu điện mặt trời tại các gia đình, doanh nghiệp phát ra vượt quá nhu cầu sử dụng thì lượng điện dư sẽ được EVN mua lại với giá 2.086 đ/kWh.
Thủ tục lắp đồng hồ hai chiều được EVN hỗ trợ miễn phí.
Bộ Công thương ban hành Thông tư 16 về việc phát triển dự án và hợp đồng mua bán điện mặt trời vào ngày 12.9.2017 và chính thức có hiệu lực ngày 26.10.2017. Theo đó, bên mua điện có trách nhiệm mua toàn bộ sản lượng điện từ dự án điện mặt trời hòa lưới có ngày vận hành trước 30/6/2019 theo hợp đồng mua bán điện được áp dụng đến 20 năm.
Như vậy, doanh nghiệp và hộ gia đình đã có thể bán điện cho EVN với giá 2086đ. Đồng thời, EVN (Tập đoàn điện lực Việt Nam) hỗ trợ thủ tục lắp đồng hồ hai chiều hoàn toàn miễn phí trên phạm vi cả nước.
Tuy nhiên, hiện tại một số địa phương chưa có điều kiện để khảo sát thí nghiệm đối với các hệ thống hoà lưới theo quy định của Thông tư số 39/2015/TT-BCT ngày 18/11/2015 của Bộ Công Thương. Do vậy, EVN đã linh động giúp khách hàng có thể ký bản cam kết và lắp đặt Đồng Hồ 2 chiều để đưa điện mặt trời vào hoà lưới.

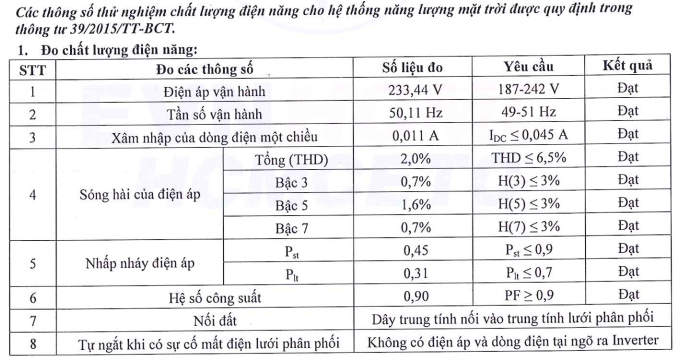

Các thông số thử nghiệm theo quy định Thông tư 39/2015.
Trình tự thủ tục lắp đồng hồ hai chiều
Thủ tục tương đối đơn giản, sau khi lắp đặt hệ thống điện mặt trời, gia đình chỉ cần liên hệ với điện lực địa phương để xếp lịch hẹn. Đến ngày hẹn, nhân viên điện lực sẽ xuống khảo sát chất lượng công trình, đo các chỉ số như điện áp, pha, tần số , chất lượng sóng sin của nguồn phát. Gia đình cần cung cấp thông tin và thông số kỹ thuật của các thiết bị, bên điện lực sẽ tổng hợp các thông tin để xác định xem công trình có đủ tiêu chuẩn hòa lưới điện quốc gia không. Sau khi xác định công trình đủ tiêu chuẩn, EVN sẽ có nhân viên đến lắp đặt công tơ 2 chiều cho gia đình hoàn toàn miễn phí. Thời gian từ lúc làm hồ sơ đến lúc xét duyệt tùy thuộc vào điện lực địa phương, trung bình rơi vào khoảng 1 đến 2 tuần.
Có một lưu ý là hợp đồng mua bán điện thực hiện với những địa phương trực tiếp sử dụng điện lưới EVN, một số nơi sử dụng điện của các công ty nhân phối lại thì chính sách này có thể sẽ không có hiệu lực.
Trên đây là những thông tin cần biết khi chuẩn bị lắp công tơ hai chiều cho hệ thống điện mặt trời nối lưới, trong thực tế 100% các công trình điện mặt trời nối lưới do chúng tôi lắp đặt đều không gặp vấn đề gì trong quá trình phê duyệt của điện lực. Nếu các bạn muốn tự lắp ráp thiết bị thì thủ tục cũng rất nhanh chóng đơn giản, có thể liên hệ hỏi về thông tin của điện lực địa phương nơi bạn sống.
Với những khách hàng lắp đặt hệ thống điện mặt trời nối lưới của Eversolar, các thủ tục khi lắp đặt công tơ hai chiều sẽ được nhân viên của chúng tôi hỗ trợ hoàn toàn. Các hệ thống thiết bị do Eversolar xây dựng đều sử dụng các linh kiện chất lượng tốt và đáp ứng các tiêu chuẩn cả về kỹ thuật lẫn an toàn cho gia chủ, chúng tôi cam kết hệ thống phát điện đạt tiêu chuẩn điện lực Việt Nam yêu cầu cho việc lắp công tơ hai chiều. Quý khách chỉ cần liên hệ với điện lực địa phương xếp cuộc hẹn, các vấn đề khác nhân viên của Eversolar sẽ làm các việc còn lại, bảo đảm quá trình từ lúc làm hồ sơ đến lúc được phê duyệt nhanh chóng, thuận lợi cho quý khách hàng nhất.
Nếu còn bất cứ vấn đề cần giải đáp về kỹ thuật cũng như thủ tục lắp đặt công tơ điện hai chiều, xin vui lòng liên hệ với chúng tôi qua số điện thoại phía dưới bài viết này.
